지게차 작업계획서는 ‘팔레트를 옮긴다’는 한 줄 지시가 아닙니다. 무엇을, 얼마나, 어떤 장비로, 어느 경로로 옮기고 누가 통제할지를 작업 전 한 장으로 맞추는 문서입니다. 보행자와 지게차 동선이 만나는 현장일수록 운반경로·중량·신호수·점검 항목을 구체적으로 적어야 합니다.
- 중량뿐 아니라 화물 크기·무게중심·1회 적재량을 함께 확인합니다.
- 경로에는 출발·도착점, 회전·후진·경사·보행자 교차 구간을 표시합니다.
- 시야가 가려지는 곳은 신호수 위치와 정지 신호까지 공유합니다.

작업계획서와 위험성평가는 무엇이 다를까?
위험성평가는 작업의 위험요인을 찾아 개선대책을 정하는 과정입니다. 지게차 작업계획서는 그 대책을 실제 운반 작업에 적용하는 사전 실행 안내서입니다. 예를 들어 위험성평가에서 보행자 충돌 위험을 확인했다면, 작업계획서에는 어느 통로를 분리하고 교차점에서 누가 신호할지를 적습니다.
위험성평가 실시 절차로 위험요인을 정리한 뒤, 작업계획서에 그날의 운반 조건을 구체화하면 두 문서가 자연스럽게 연결됩니다.

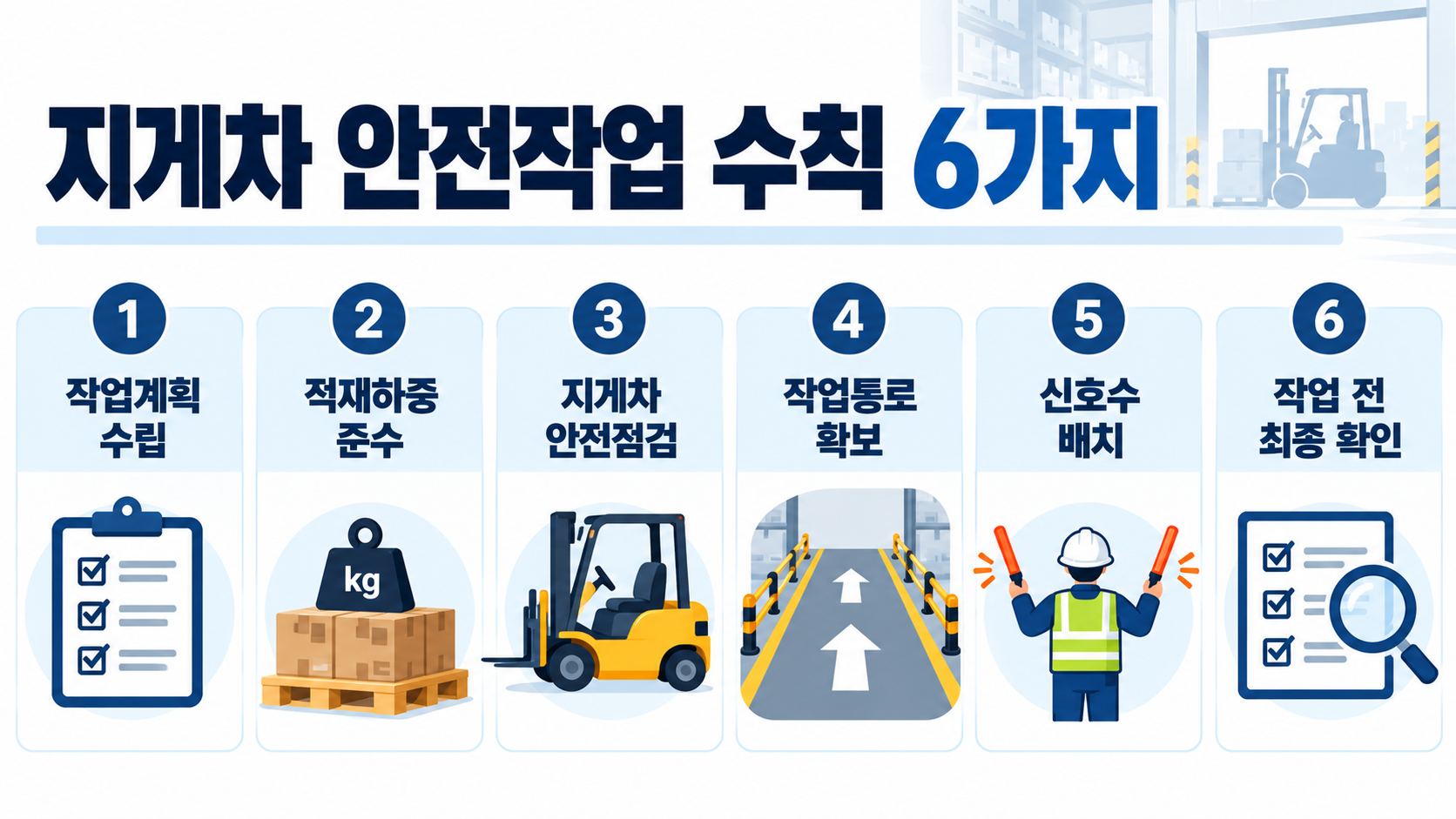

지게차 작업계획서 작성 전 확보할 정보 6가지
1. 작업개요와 작업 장소
작업명·작업일시·장소·운반 목적을 적습니다. ‘창고 작업’보다 ‘완제품 출하장 팔레트 상차’, ‘원자재 보관구역 간 이송’처럼 공정과 장소가 드러나야 작업 전 브리핑에서 혼선이 줄어듭니다.
2. 운반물의 중량·크기·무게중심
품명, 가로·세로·높이, 수량, 단위중량, 1회 운반 중량을 확인합니다. 길이가 긴 화물이나 포장 상태가 불안정한 화물은 같은 중량이어도 시야와 회전 반경에 영향을 줍니다. 팔레트 파손과 무게중심 치우침도 함께 기록합니다.
3. 지게차와 부착장치 제원
사용 장비의 종류, 정격하중, 포크 길이, 부착장치 사용 여부를 확인합니다. 실제 하중과 적재 중심이 장비의 허용 조건 안에 있는지 검토해야 합니다. 임의 포크 연장이나 불안정한 화물의 무리한 인양은 계획서로 정당화될 수 없습니다.

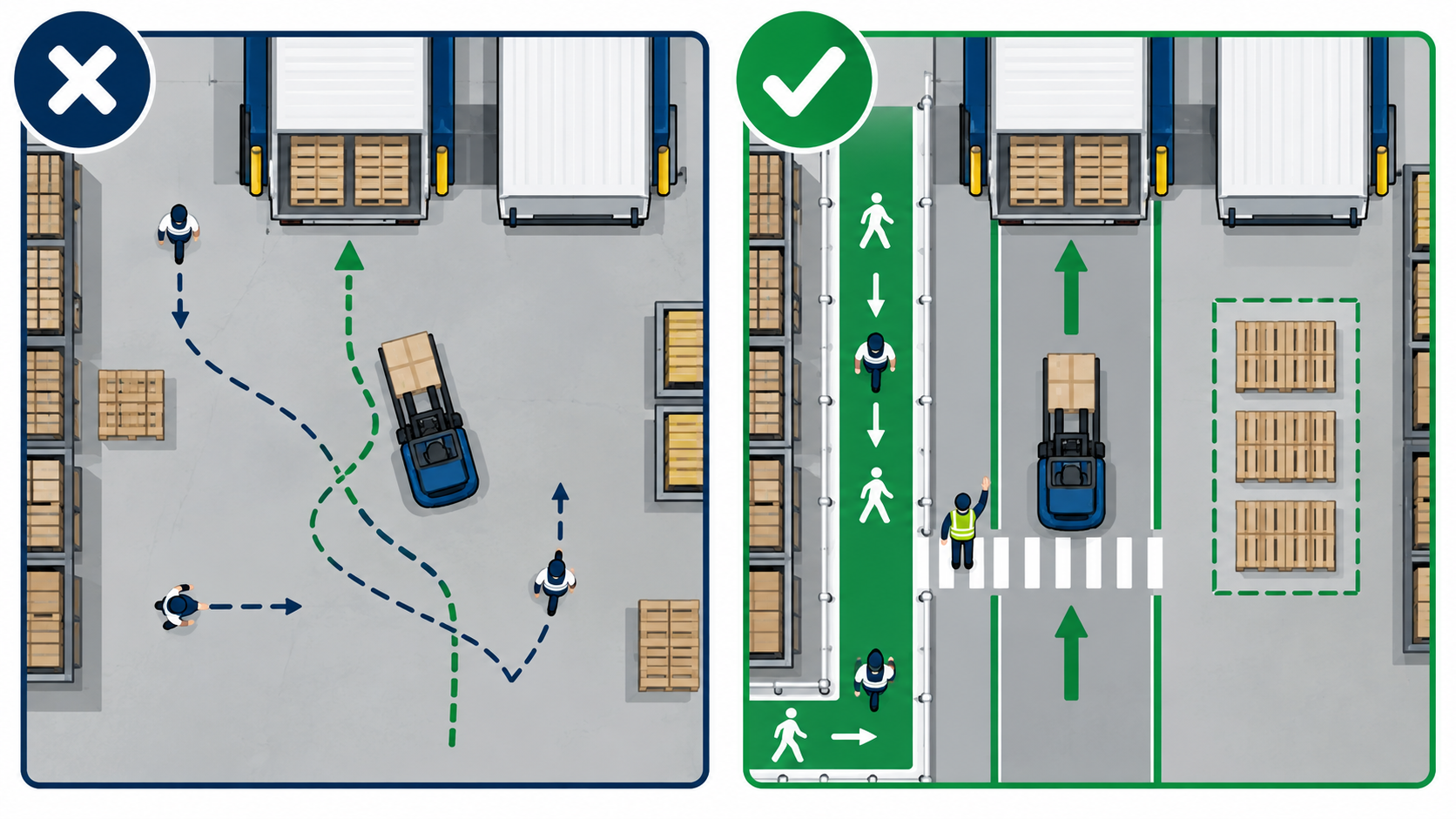

4. 운반경로와 장애 구간
시점과 종점만 적지 말고 통로 폭, 출입문, 기둥, 경사로, 회전 구간, 후진 구간, 보행자 교차 지점을 표시합니다. 바닥 파손·적치물·미끄럼처럼 당일 달라지는 조건도 시작 전에 다시 확인합니다. 보행자 통로와 지게차 통로를 분리할 수 있는지 이 단계에서 판단합니다.

5. 신호수·유도자와 보행자 통제
전방 시야가 적재물로 가려지거나 차량 상하차·협소한 회전·보행자 교차가 있는 구간은 신호수 배치가 필요한지 검토합니다. 신호수는 지게차 진행선 위가 아니라 운전자가 볼 수 있는 안전한 옆 위치에 서고, 정지·전진·후진 신호를 한 가지 방식으로 정합니다.
6. 작업 전 사전점검과 이상 시 조치
브레이크, 조향장치, 포크·마스트·체인, 타이어, 경적·등화·후진경보, 유압 누유, 안전벨트 등을 점검합니다. 이상이 있으면 ‘주의 운행’이 아니라 운행 중지 후 조치·확인이라는 원칙을 작업 전 공유하는 편이 좋습니다.
지게차 작업계획서, 이렇게 작성하면 실무에서 쓰입니다
- 운반물: 품명·규격·중량·1회 적재량·무게중심 이상 여부
- 장비: 지게차 종류·정격하중·부착장치·점검자
- 경로: 출발점→통로→회전점→교차점→도착점, 후진·경사·문턱 표시
- 운전 방법: 현장 속도 기준, 급출발·급제동·급회전 금지, 시야 불량 시 유도
- 사람 관리: 운전자·신호수·관리감독자 역할, 보행자 출입 통제 방법
- 비상 조치: 화물 흔들림·장비 이상·보행자 진입 시 즉시 정지와 보고 흐름
가상 작성 사례: 출하장 45m 운반 작업
아래 수치는 이해를 돕기 위한 가상 사례이며, 모든 사업장에 공통 적용되는 법정 수치가 아닙니다.
완제품 출하장에서 전동 2.5톤 지게차로 700kg 팔레트를 하루 20회, 작업장부터 차량 적재 구간까지 45m 운반한다고 가정해 보겠습니다. 이 경로에는 출입문 앞 90도 회전 1곳과 보행자 교차 지점 1곳이 있습니다.
‘팔레트 운반, 작업자 주의’라고만 쓰면 무엇을 해야 하는지 알기 어렵습니다. 대신 ‘출하장 A에서 적재구역 B까지 지정 통로 이용, 출입문 앞 회전 전 감속, 보행자 교차 지점은 신호수가 안전 위치에서 통제, 적재물로 전방 시야가 제한되면 현장 조건에 맞춰 후진 또는 유도 방식 적용, 이상 시 즉시 정지’처럼 동선과 행동을 적습니다. 이 정도의 구체성이 있어야 작업 전 5분 브리핑에서도 실제로 확인할 수 있습니다.
화물·장비·경로·작업 인원 중 하나라도 바뀌면 기존 계획을 그대로 복사하지 말고 당일 조건을 다시 확인하세요.
신호수는 언제, 어디에 배치할까?
모든 상황에 같은 방식으로 신호수를 두기보다 운전자의 시야·사람의 접근 가능성·작업 공간의 협소함을 기준으로 판단합니다. 적재물 때문에 시야가 가려지는 구간, 차량 상하차 구역, 좁은 통로의 회전·후진 구간, 보행자가 자주 지나는 교차점은 우선 검토 대상입니다.
중요한 것은 신호수 이름만 올리는 것이 아닙니다. 신호수가 어디에 설지, 보행자는 어디에서 대기할지, 신호가 보이지 않으면 운전자가 어떻게 정지할지를 함께 정해야 합니다. 보행자·지게차 동선 분리는 위험성평가 양식 작성에서도 개선대책으로 연결해 기록할 수 있습니다.
작업 시작 전 5분 브리핑 체크
- 오늘 운반물의 실제 중량·적재 상태가 계획과 같은가?
- 통로와 출입문, 경사·회전 지점에 새 장애물이 생기지 않았는가?
- 운전자·신호수·관리감독자의 역할과 정지 신호를 모두 알고 있는가?
- 보행자 통로와 출입 제한 구역이 눈에 보이게 구분되었는가?
- 사전점검에서 이상이 발견되면 누가 운행 중지를 결정하는가?
공정 변경이나 아차사고 뒤에는 수시 위험성평가가 필요한 시점도 함께 확인하세요.
계획과 다른 상황이 생기면, 무엇을 멈추고 다시 확인할까?
지게차 작업계획서는 작업 시작 전에만 보는 문서가 아닙니다. 운반 중 계획과 다른 조건이 생기면 잠시 정지해 위험을 다시 판단하는 기준으로도 활용할 수 있습니다. 현장에서는 속도를 늦추고 진행하는 것으로 해결하려 하기보다, 사람·화물·경로·장비 중 무엇이 달라졌는지 먼저 확인하는 편이 안전합니다.
즉시 정지 후 확인할 수 있는 대표 상황
- 화물이 흔들리거나 적재 상태가 달라진 경우: 팔레트 파손, 포장 풀림, 무게중심 치우침이 보이면 목적지까지 운반을 계속하기 전에 안전한 곳에서 적재 상태를 다시 확인합니다.
- 운반경로에 사람이 들어오거나 장애물이 생긴 경우: 보행자 통로가 혼잡해졌거나 임시 적치물·대기 차량 때문에 계획한 경로가 막히면, 우회 경로의 회전·시야·통제 방법을 다시 정합니다.
- 장비 이상 신호가 있는 경우: 경적·후진경보·브레이크·조향·유압·포크 등에서 이상이 확인되면 무리한 운행을 계속하지 않고, 보고·조치·재가동 확인의 순서를 따릅니다.
이때 작업계획서에는 ‘이상 시 정지’라고만 적기보다 정지 권한을 누구에게 둘지, 연락할 관리감독자는 누구인지, 재개 전 어떤 점검을 할지를 미리 정해 두는 것이 좋습니다. 그래야 작업자가 생산 일정 때문에 혼자 판단해야 하는 상황을 줄일 수 있습니다.
작업 종료 뒤 다음 계획서에 반영할 한 줄 기록
작업이 끝난 후 긴 보고서를 만들 필요는 없습니다. 다만 당일 계획과 달랐던 조건을 한 줄씩 남기면 다음 작업의 품질이 달라집니다. 예를 들어 ‘오후 차량 대기로 교차로 통제 시간 변경’, ‘팔레트 하부 파손으로 교체 후 운반’, ‘출입문 앞 회전 시 신호수 추가 배치’처럼 기록합니다. 반복되는 변경은 위험성평가의 유해·위험요인과 개선대책에도 연결해 관리할 수 있습니다.
이처럼 작업계획서의 역할은 문서를 갖추는 데 있지 않습니다. 오늘의 화물·장비·경로·사람이 계획과 같은지 확인하고, 달라졌다면 작업을 멈춰 다시 조율하게 만드는 데 있습니다.
자주 묻는 질문
작업계획서는 한 번 작성하면 계속 써도 되나요?
반복 작업이라도 화물 중량·크기, 장비, 경로, 인원, 주변 적치 상태가 달라지면 다시 확인해야 합니다. 날짜만 바꾼 문서보다 당일 변동사항을 남긴 문서가 실무에 도움이 됩니다.
운전자가 혼자 작성하면 되나요?
운전자의 현장 의견은 중요하지만, 운반물 정보·통로 관리·보행자 통제는 현장 책임자와 작업자가 함께 확인해야 누락이 줄어듭니다.
참고 및 확인
최종 검토일: 2026년 10월 22일. 사업장 규모·업종·장비 제원·실제 작업 조건에 따라 적용 기준과 관리 방법이 달라질 수 있으므로, 최신 법령과 공단 자료 및 사업장 자체 기준을 함께 확인하세요.
작성 후에는 누가 무엇을 확인할까?
지게차 작업계획서는 작성자 한 사람의 문서로 끝내기보다, 작업 전 짧게라도 역할별 확인을 거치는 편이 효과적입니다. 운전자는 장비 상태와 실제 시야, 작업자는 화물 상태와 주변 적치물, 관리감독자는 통로·보행자 통제와 작업 중지 기준을 확인합니다. 같은 내용을 보더라도 각자의 관점이 달라 빠진 위험을 발견할 가능성이 높아집니다.
특히 계획서에 적은 ‘운반경로’가 현장에서 실제로 확보되는지 직접 걸어 보거나, 지게차가 회전하는 모습을 기준으로 확인하는 과정이 필요합니다. 출입문이 열린 상태인지, 임시 적치물이 생겼는지, 다른 차량이 대기하는지처럼 문서 작성 시점 이후 달라진 조건은 현장 확인 없이는 반영되지 않습니다.
현장에서 자주 빠지는 항목 4가지
적재물 높이 때문에 앞이 보이지 않는 상황
중량이 정격하중 이하여도 화물이 높거나 넓으면 전방 시야가 가려질 수 있습니다. 이때는 운전자 혼자 판단하기보다 후진 운행 가능 여부, 유도자 배치, 보행자 통제 방법을 작업 조건에 맞춰 정하고 계획서에 남기는 것이 좋습니다.
통로 폭만 보고 회전 공간을 빼는 경우
직선 통로 폭이 충분해 보여도 출입문 앞이나 기둥 주변의 회전 반경은 별도 확인이 필요합니다. 포크와 적재물의 돌출 길이까지 고려해 교차·회전 지점을 표시하면 접촉 사고 예방에 도움이 됩니다.
신호수의 위치를 정하지 않는 경우
‘신호수 배치’만 적으면 실제 현장에서 진행선 위에 서거나 운전자 시야에서 사라질 수 있습니다. 지게차의 이동 경로와 보행자 대기선을 피해, 운전자가 계속 볼 수 있는 안전한 위치를 사전에 정해야 합니다.
점검 이상을 발견하고도 운행을 계속하는 경우
경적, 후진경보, 브레이크, 포크, 유압 누유 등 이상은 작업 속도를 늦추는 문제가 아니라 운행 중지와 조치 확인의 기준이 될 수 있습니다. 이상 발견자·보고 대상·재가동 확인자를 계획서에 정해 두면 애매한 상황을 줄일 수 있습니다.
작업 종료 후 남기면 좋은 기록
작업이 끝난 뒤에는 계획과 달라진 사항을 짧게 남겨 다음 작업에 활용하세요. 예를 들어 ‘오후 출하차량 대기로 경로 변경’, ‘팔레트 파손 1건 교체’, ‘교차로 신호수 추가 배치’처럼 실제 변동사항을 적으면 다음 작업계획서가 단순 복사가 아닌 현장 자료가 됩니다. 아차사고나 경로 변경이 있었다면 원인과 개선조치를 위험성평가에도 연결해 관리하는 흐름이 좋습니다.
결국 좋은 지게차 작업계획서는 서류의 양이 아니라, 작업자가 시작 전에 멈춰 확인하고 작업 중에는 같은 기준으로 소통하게 만드는 데 의미가 있습니다. 오늘의 화물·장비·경로·사람이 달라졌다면 오늘의 계획도 다시 확인하세요.
